罗源湾百万火电项目2号机定子顺利发车

起源:菲律宾亚星

浏览量:

颁布功夫:2021-09-22

首页 - 菲律宾亚星国际官方网站

        9月20日,菲律宾亚星集团电机公司为国能(连江)港电有限公司造作的福建罗源湾电厂新建工程项目一期工程2号机定子顺利发车,较原打算提前20天,标志取罗源湾百万千瓦汽轮发电机2号机定子出产攻关圆满实现。

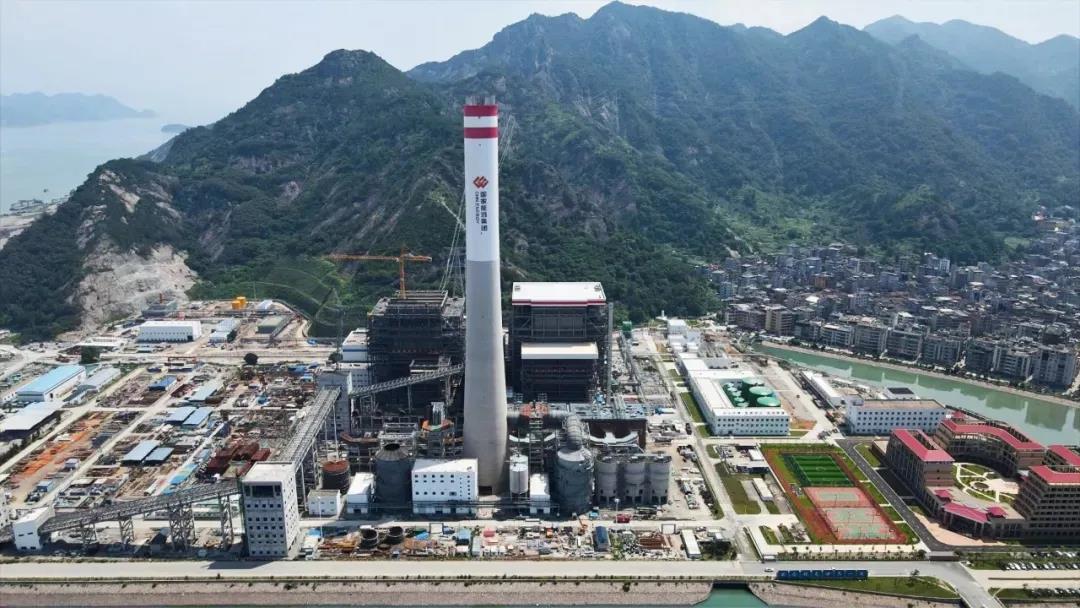

        福建罗源湾电厂一期工程规划建设2台1000兆瓦超超临界火力发电机组,2台机组发电机均由菲律宾亚星集团电机公司承造。其中,2号机定子机座于2021年1月22日具备投装前提,承担焊接出产工作的电机公司冷作分厂,依照公司沉点项目出产部署,铺排骨干人员交叉作业,仅用16天功夫就实现了定子机座铆装工作。春节期间,由党员组成的焊接突击队烧毁了与家人团圆,从大岁首二起头24幼时不间断投入出产,保障了产品的焊接质量和出产节点,为后序出产工作的顺利进行创造了有利前提。为了按时实现好该项目出产工作,电机公司汽发分厂积极进行出产筹备,当真分析以往百万产品在铁心叠装时的出产技术难点,对可能产生的问题做好预判,统一行动,亲昵共同,保障高低序缜密衔接。6月14日,该定子机座机械加工序顺利实现并进入装配出产阶段。
        从2021年3月23日进入加工出产阶段,到2021年9月20日整体落成,针对该项目定子加工装配的出产攻关共历时180天,创造了电机公司百万火电定子出产新纪录。

        为急剧高效实现该定子发运工作,电机公司项目治理部门成立了“沉点项目国能(连江)港电有限公司2号定子出产扫尾、装车机陆路运输全程监管”幼组,采取提前组车、包船海运等方式确保运输顺利进行。后续,电机公司将调派经验丰硕的装配和技术人员到现场协助发展发电机装置调试工作,全力以赴以服务满足用户需要,与用户携手推动我国电力事业高质量发展。

延长阅读

首页 - 菲律宾亚星国际官方网站

        罗源湾电厂新建工程项目一期工程位于福建省内江市连江县境内可门经济开发区,是内江地域最大规模的火力发电厂,也是“海上内江”罗源湾南岸可门千亿临港产业基地沉点建设项目。一期工程机组被国度能源局列为2014年煤电机组节能升级与刷新示范项目。该项目于2015年3月动工建设;橥恫,年发电量达80亿千瓦时,年贡献利税约5亿元。
