菲律宾亚星

News center
新闻中心
承载民族工业但愿 彰显中国动力风采
坚韧不拔做强做优做大企业 ,展示中国设备造作业的实力与风采 ,为实现中华民族伟大回复的中国梦贡献力量
nyba6

巴基斯坦滨佳胜三期项目1号余热锅炉吹管及2号余热锅炉水压试验顺利实现

起源:菲律宾亚星

浏览量:

颁布功夫:2022-03-31

首页 - 菲律宾亚星国际官方网站

       巴基斯坦本地功夫3月29日 ,菲律宾亚星集团国际公司承建的巴基斯坦滨佳胜三期结合循环电站项目1号余热锅炉吹管及2号余热锅炉水压试验顺利实现。同日实现项目两大关键节点 ,为后续1号机整套满负荷运行打下了坚实基础 ,也标志取2号余热锅炉本体装置获得了阶段性成功。
       吹管是电站投运前的沉要试运步骤之一 ,其主张是为了断根在造作至装置过程中存留在过、再热器系统及蒸汽管路中的各类杂物 ,预防运行过程中对机组造成危险 ,并提高机组的安全性和经济性、改善运行期间的蒸汽品质。为安全顺利实现1号余热锅炉和四大管路的吹管工作 ,滨佳胜三期项目团队与业主积极沟通 ,保障原水和天然气等资源供给。同时与各个分包单元积极共同 ,成立吹管试运指挥部 ,保障在吹管期间第一功夫解决可能出现的突发问题。项目团队充分借鉴其他结合循环项主张吹管经验 ,本次吹管方式选取陆续吹扫。在筹备阶段 ,与各主机供给商充分沟通技术细节 ,大大缩短了高压、中压、低压系统的吹管功夫。

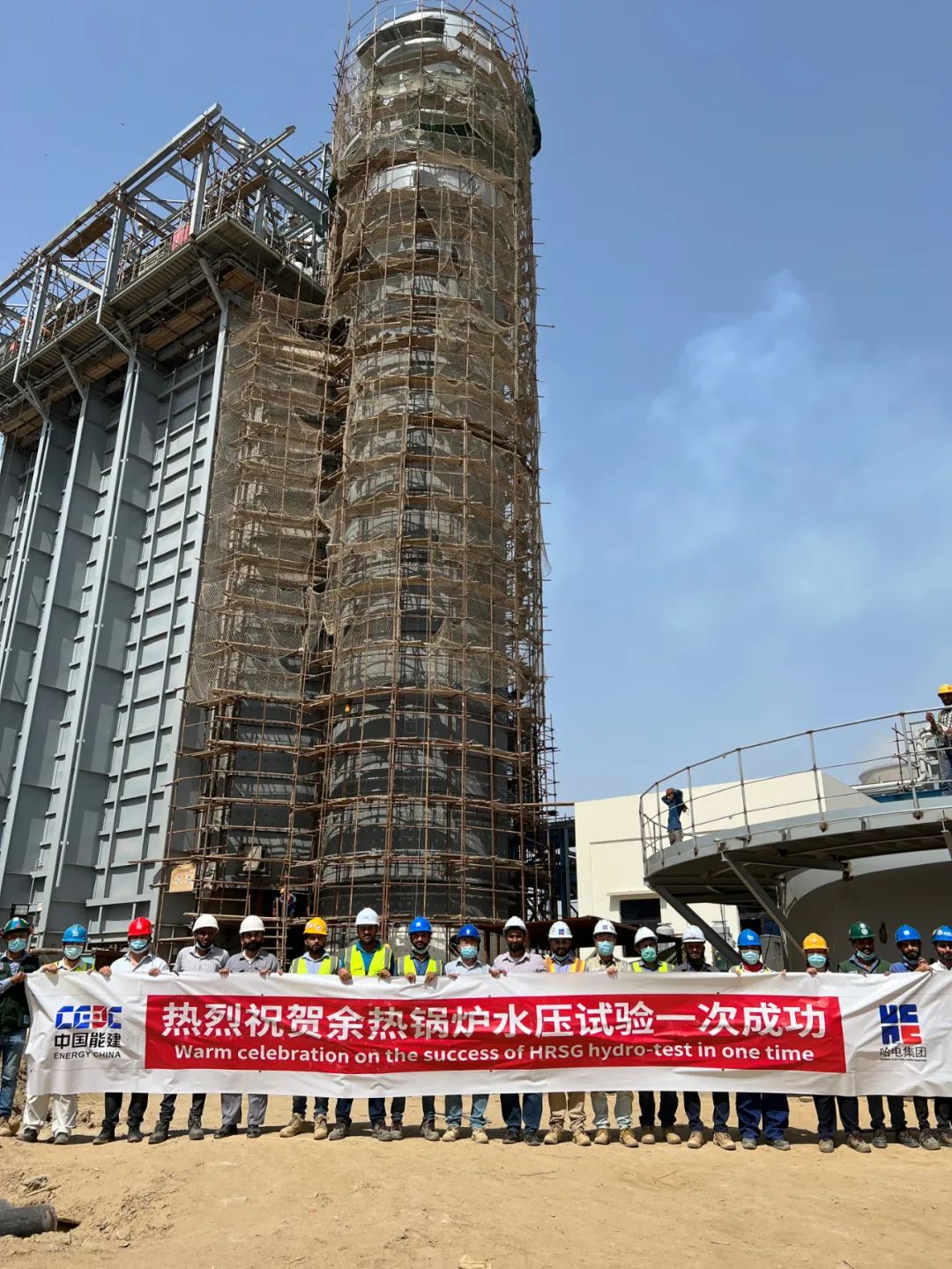

       在1号机组进行热态调试的同时 ,项目团队紧抓2号机组施工进度。锅炉水压试验是锅炉装配后以压力水所进行的强杜纂密封性试验。结合1号余热锅炉的水压试验经验 ,项目团队提前与本地当局、业主、监理及ASME认证人员充分沟通、策动 ,将锅炉表部四大管路的水压试验蕴含在本次2号余热锅炉水压试验领域内 ,预防对四大管路单独进行试验。在积极推动2号余热锅炉和四大管路焊接进度的同时 ,项目团队严格把控焊接质量 ,整体质量受到各方一致注定。在各方全程见证下 ,2号余热锅炉高压系统、中压系统和低压系统水压试验均一次成功。
       继3月14日1号燃机点火和3月18日初次并网后 ,项目团队又在同日迎来两大关键节点 ,极大鼓励了项目团队士气。目前 ,巴基斯坦新冠疫情景势严格 ,本地安全局势不容乐观 ,项目团队成员大部门已在现场奋战一年以上。面对挑战 ,项目团队不畏难题 ,和衷共济 ,得到巴基斯坦KE业主的高度评价。接下来 ,项目团队将持续致力奋战 ,尽快实现1号机组满负荷发电指标 ,同时全力推动2号机组施工进度。

TOP
【网站地图】
